Information Baufeld Staudacher Straße, Kreuzstraße/Staffenstraße, Geigelsteinstraße und Abschnitt Süd Chiemgau Klinik 22.05.2025
Die Wärmeversorgung Marquartstein Informiert :
Abschnitt Staudacherstraße:
Die Arbeiten im Abschnitt der Staudacherstraße konnten in dieser Woche mit der Fertigstellung der Asphaltfläche weitestgehend abgeschlossen werden. Es bleiben noch kleinere Restarbeiten im Bereich der Gebäudeanschlüsse offen, welche bis spätestens zur KW 23 abgeschlossen werden.
Abschnitt Kindergarten bis Kreuzstraße 17/ Staffenstraße:
In diesem Abschnitt liegen die Arbeiten aufgrund von Engpässen im Rohrleitungsbau leider leicht hinter dem Zeitplan zurück. Trotz intensiver Bemühungen der Wärmeversorgung konnten durch Krankheitsfälle und Personalengpässe hier die Arbeiten nicht beschleunigt werden. Um die verlorene Zeit wieder aufzuholen, haben wir nach Absprache mit der ausführenden Baufirma Swietelsky in der KW 21 die bestehenden Kolonnen verstärkt und den Rohrleitungsbau in der letzten Woche durch weitere Kräfte ergänzt . Nach Verstärkung der bestehenden Rohrbaukolonnen durch zwei weitere Einheiten wurde in der letzten Woche die Hauptleitungen weitestgehend fertiggestellt. Ebenfalls laufen parallel die Arbeiten an den Grundstücksanschlüssen. Wir hoffen in der KW 22 die Arbeiten beim Rohrbau in diesem Bereich nahezu vollständig abschließen zu können.
Um speziell die Anfahrsituation im Bereich des Kindergarten zu entlasten, haben wir bereits mit den Verfüllungsarbeiten im direkten Umfeld des Kindergarten begonnen. Sobald die Oberfläche provisorisch geschlossen ist, wird eine Anfahrt zum Kindergarten über die Pettendorferstraße und Rudersburgstraße wieder möglich sein. Im weiteren Verlauf in diesem Abschnitt werden auch beim Tiefbau die Kolonnen verstärkt, um auch die restlichen betroffenen Zufahrten der Kreuzstraße und Staffenstraße möglichst schnell wieder befahrbar zu machen. Der Asphalt in diesem Bereich wird noch etwas zurückgestellt, diesen werden wir mit den kommenden Abschnitten der Kreuzstraße verbinden, um eine möglichst schnelle Einbringung mit größeren Geräten zu ermöglichen. Für die ggf. zu einem späteren Zeitpunkt auftretenden Behinderungen durch die Asphaltarbeiten, werden wir Sie mit ausreichendem Vorlauf nochmals informieren. Die Arbeiten an den Oberflächen nehmen nur einen relativ kurzen Zeitraum von einigen Tagen in Anspruch.
Abschnitt Kreuzstraße 10 bis Geigelsteinstraße 3

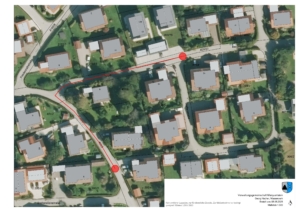

Wie im beiliegenden Übersichtsplan ersichtlich, werden die Arbeiten am nächsten Abschnitt des Fernwärmenetzes in der KW 23/24 mit den Grundstücksanschlüssen beginnen. Die eigentlichen Arbeiten im Straßenbereich beginnen in diesem Abschnitt erst, wenn die Oberflächen des letzten Abschnittes komplett befahrbar sind. Die Öffnung der Straße im nächsten Bauabschnitt Kreuzstraße/Geigelsteinstraße ist ab der KW 25 geplant. Für die Arbeiten im Straßenbereich in diesem Abschnitt sind ca. 5 Wochen angesetzt.
Abschnitt Süd- Chiemgau Klinik
Die Arbeiten in diesem Bereich liegen im Zeitplan, die ersten 200 Laufmeter der sehr schwierigen Trasse im Gehsteig begleitend zur Bundesstraße B 305 sind bereits erstellt. Hier laufen aktuell die Rohrbauarbeiten in diesem Abschnitt, nach Abschluss der ersten Verlegungen wird mit den Verfüllungen der Trasse begonnen. Für die Anbindung an die bestehende Rohrleitung an der Lanzingerstraße 2 muss die Kreisstraße TS 55 gequert werden, diese Arbeiten sind aufgrund des Schülerverkehrs für die Sommerferien geplant.
Georg Hacher
Vorstand Wärmeversorgung
